疫情防控期间,我院试验检测站坚决贯彻落实院安排部署,在把疫情防控作为当前最重要工作抓好的基础上,努力推进试验检测工作全面恢复,坚持两手抓、两促进、两不误,确保实现疫情防控和试验检测工作双胜利。

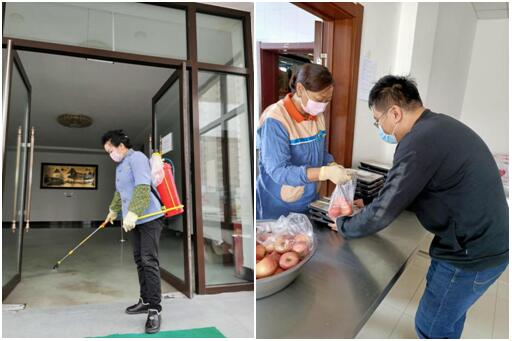

由于检测站独立办公的特殊性,按院疫情防控要求,积极采取有效防范措施。对内,每天对办公室、试验检测室及公共区域进行消毒;全体职工上班佩戴口罩,测量体温,严格进行出入登记;午餐采用分餐制,并保持用餐距离。对外,为保证检测站正常经营,对送检试验的外来人员,及时做好详细登记并进行测温。

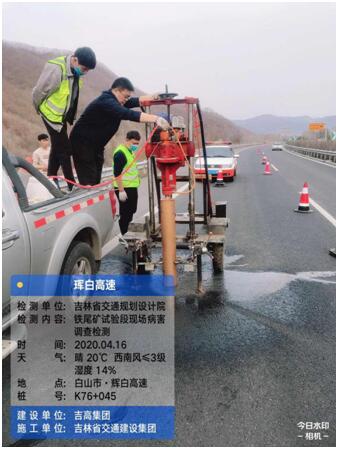

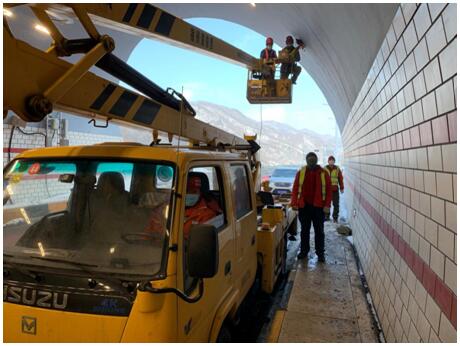

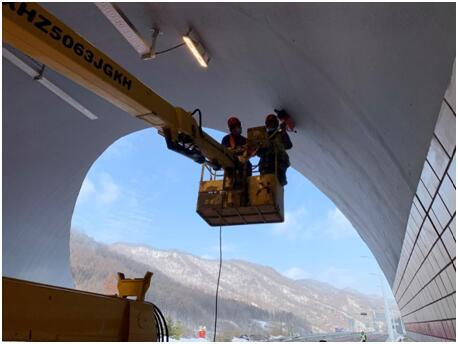

大年初五,正是疫情最为严重的时期,集通高速五女峰隧道需要紧急检测处置,检测站迅速做出部署,一方面做好疫情防控工作,另一方面积极调动人员迅速到达现场进行检测,卢志超、袁征、高铸、刘野四位同事临危受命,逆行而上,坚守在工作岗位。经过几个日夜奋战的检测和数据处理,第一时间完成了雷达检测报告。

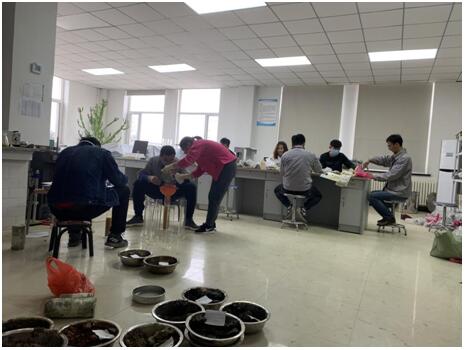

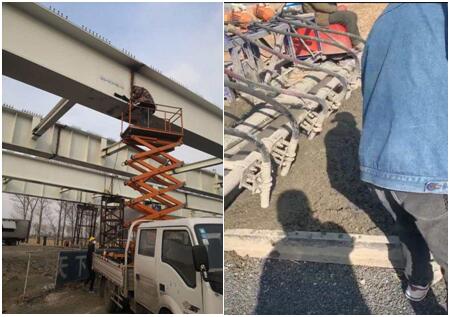

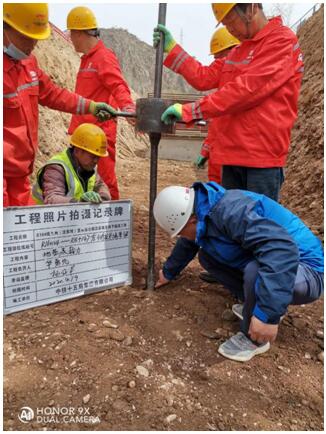

年后复工后,检测站完成了院岩土工程分院、市政工程设计分院、养护工程设计研究分院委托的大量试验检测工作。同志们加班加点,风餐露宿,尽全力保证在各分院提出的任务截止时间前完成任务。四个多月来,共完成室内试验:单轴抗压试验458组、点荷载试验165组、原状土试验201组、颗粒分析试验96组、自由膨胀率试验60组、CBR和击实试验53组、回弹模量试验41组等。已完成或正在进行的外业检测包括松原外环高速公路结构层检测;京哈高速公路五里坡(省界)至半截沟段沥青面层取芯及室内试验;吉林省高速公路集团有限公司2020年养护工程长春分公司长春绕城高速K27+150-K61+600段路面维修工程的路面状况检测、弯沉检测、取芯、渗水、雷达检测等。

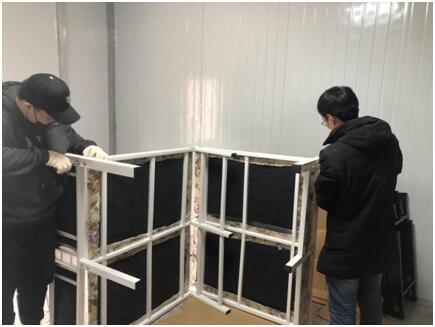

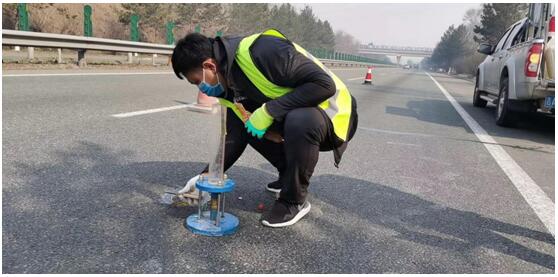

时间进入到3月份,国内疫情逐步稳定,检测站现有的四个工地试验室也逐步开工。松通高速02中心试验室,开展了水稳基层收尾的相关检测;天桥引道路面混凝土强度检测;桥面系、伸缩缝混凝土配合比优化、坍落度、强度等检测;沥青路面配合比验证、现场检测等工作。

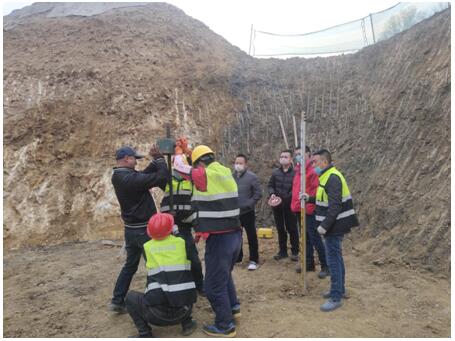

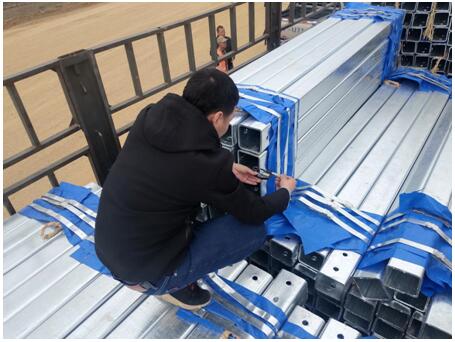

兰阿公路建设项目LAJCZX中心试验室自入场以来,一边对工地试验室建设及仪器设备进行进场安装,一边对施工现场全线进行可施工段落排查、巡检,及原材料抽检、混凝土配合比验证等工作。

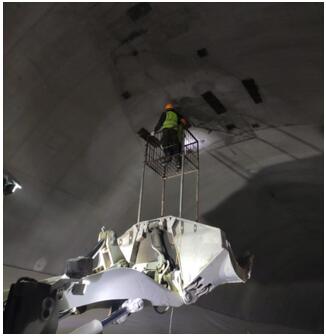

龙蒲高速公路LPSY02标段中心试验室于2月10日进场,是最早开工入场的一个,目前主要完成了隧道二衬厚度、脱空及平整度的相关检测。
东双高速DSJ08中心试验室主要完成了桥梁、路基、水稳基层、路面面层、交安等多项试验检测任务,工地试验室工作已全面展开。
“千磨万击还坚劲,任尔东西南北风”,此次疫情对全国人民来说都是一次严峻的考验,但拥有逆境考验,便拥有一次创造奇迹的机会。检测站全体人员,将一如既往,勇往直前,战胜困难,为了更好的明天!
