战疫情及时服务,争创复工加速度

                                            -----市政工程设计分院积极响应号召,助力经济圈项目复工复产



  长春经济圈环线高速公路九台至双阳段是我省采用PPP模式建设的第一条高速公路,由中国交建集团与长春交投组建项目公司负责投资、建设和运营。我院作为本项目设计总体协调单位同时负责03工区售后服务工作。

  项目于201811月正式开工建设。工程计划于今年完成路基填筑、桥涵基础及下部工程。由于受疫情影响,项目建设压力较大。我院市政工程设计分院(以下简称“市政分院”)积极行动,采用视频会议、电话办公、函件等形式进行方案汇报和技术咨询工作,助力项目复工复产。

  2020410日省交通运输厅召开全省交通建设项目开复工动员大会,结合会议精神,为落实项目公司年度工程进度计划,市政分院积极行动,414日和23日进行现场技术咨询和售后服务工作。

  视频会议

  目前,各工区陆续进场复工。由于地形条件限制,服务区整体场区排水不畅,清表后为高液限粘土处理深度较大,业主急需合理的处置方案。414日分院售后服务组和院技术部到该工区参加方案咨询会,做好参谋,现场研判,破解施工难题。

  服务区路基处理、排水方案现场研讨



  服务区路基处理、排水方案咨询

  42022日长春地区迎来极端天气,春末夏至时节罕见遭遇连续三天的降雨、降雪,工程进度再度迟滞。工区现场K153K16614公里的范围内出现近11段不同程度的积水,423没等雨雪散尽,分院项目组第一时间入工地现场踏勘,核查路基排水和处理方案。

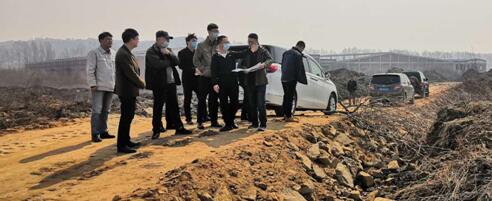

  与市局、项目公司、项目经理部研讨变更方案及细节

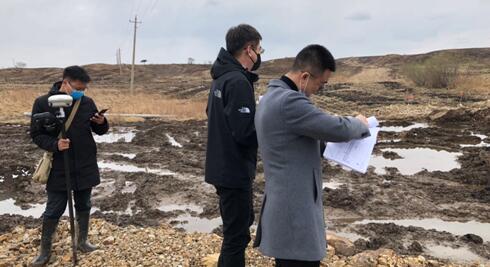

  设计代表车淼现场核查处理段落(RTK实测桩号位置)

  长春经济圈环线高速公路复工复产以来,市政分院售后服务组积极与项目公司及项目经理部沟通,妥善制定计划,认真研讨变更方案,不遗漏细节、不看图说话,采取多种形式配合、加速完成设计变更及现场服务工作,为该项目顺利完成今年工作任务打下坚基础。

                                                                                            车淼报道



  项目介绍:长春经济圈环线高速公路是东北区域骨架公路网“五纵、八横、两环、十联”的两环之一,也是《吉林省高速公路网规划》(20142030)“两射、一环、八联络”中的一环。该项目横穿长吉城市带,项目的建设将对完善区域路网带动城市周边经济发展产生重大影响和积极作用。

  九台至双阳段是长春经济圈环线高速公路中的一部分,起于九台市,与国道饶盖(原长吉北线)公路相接,止于双阳区,与国道龙东公路相接,全长79.530km。设计速度100 km/h的双向四车道高速公路标准,总预算70.2亿元。
